現場を確認して、次にどの業者を入れるか考え手配するのも監督の仕事です。
大工さんが仕事している期間はまだいいのですが、監督が忙しくなるのは上棟前、そして木完直前からです。特に大工さんが終わってからは、たくさんの業者が入ってきます。そこで短期工程表を作製して、現場の交通整理をします。これがまた難しいのです。
作業的にお互いの業者が邪魔にならないように工程を組むのですが、他の現場と重なったり、職人さんが病気になったり、雨で予定変更等々・・・・なかなか思うように行きません
そのたびに工程を組み直し、また各業者に連絡この繰り返しで現場を完成に導いて行きます

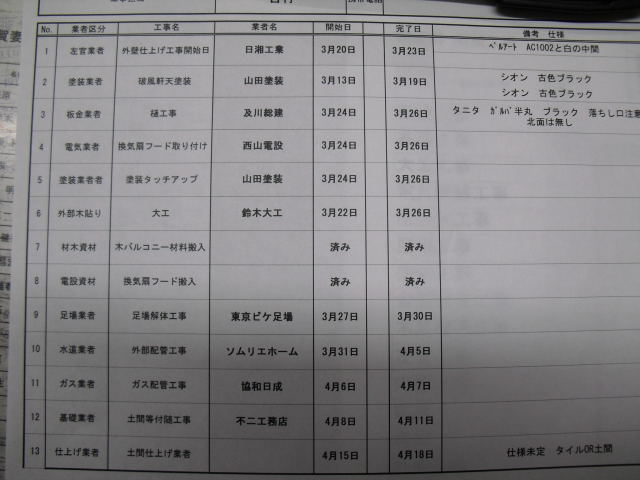

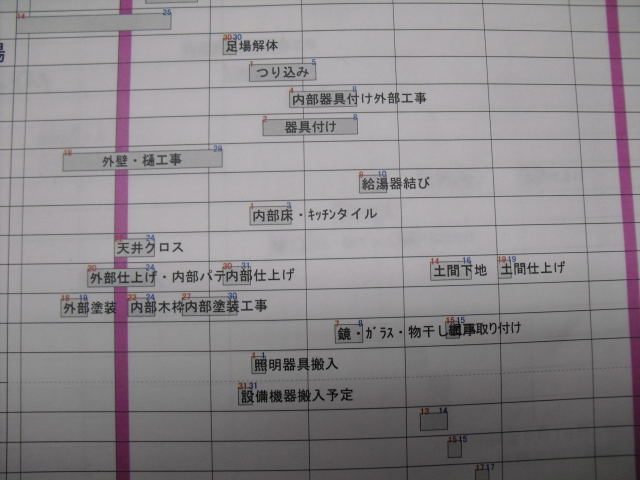

↑これが工程表です。 1件ならまだしも、同じような工程が何件かあるとちょっとしたパニックになります。
何件かを照らし合わせ、他の監督の現場とだぶっていないかなど確認して進めます
月一回の工程会議とは別に、最近は各協力業社サンにわかりやすい、予定表を作製しなるべくスムーズに現場が行くように改善しています。
